  • Odbiór budynku: Kompletna checklista dokumentów i procedur PINB

Odbiór budynku: Kompletna checklista dokumentów i procedur PINB

Marianna Lewandowska

Marianna Lewandowska

|

10 września 2025

Odbiór budynku: Kompletna checklista dokumentów i procedur PINB

Spis treści

Ten artykuł stanowi kompleksowy przewodnik po dokumentach niezbędnych do legalnego odbioru budynku w Polsce. Dowiesz się, jakie formalności musisz spełnić, aby uniknąć kar i móc bezpiecznie zamieszkać w nowym domu, a także poznasz różnice między zawiadomieniem a pozwoleniem na użytkowanie.

Kompletna lista dokumentów do odbioru budynku Twoja droga do legalnego zamieszkania

  • W Polsce istnieją dwie ścieżki odbioru: zawiadomienie o zakończeniu budowy (dla większości domów jednorodzinnych, milcząca zgoda po 14 dniach) oraz pozwolenie na użytkowanie (dla obiektów publicznych, istotnych odstępstw, z kontrolą nadzoru).
  • Kluczowe dokumenty wspólne dla obu procedur to m.in. zamknięty dziennik budowy, oświadczenie kierownika budowy, projekt techniczny z naniesionymi zmianami oraz geodezyjna inwentaryzacja powykonawcza.
  • Niezbędne są protokoły badań i sprawdzeń instalacji, takie jak protokół odbioru instalacji elektrycznej, opinia kominiarska oraz protokół szczelności instalacji gazowej (jeśli dotyczy).
  • Musisz również przedstawić potwierdzenia odbioru przyłączy mediów (woda, kanalizacja, prąd, gaz) lub umowy z dostawcami.
  • Obowiązkowe jest świadectwo charakterystyki energetycznej, z wyjątkiem domów do 70 m² budowanych na własne cele mieszkaniowe.
  • Użytkowanie budynku bez formalnego odbioru jest nielegalne i grozi wysokimi karami finansowymi, np. 10 000 zł dla domu jednorodzinnego.

Odbiór budynku: Kluczowy krok do legalnego zamieszkania

Czym jest odbiór budynku i dlaczego nie można w nim legalnie zamieszkać bez zgody urzędu?

Odbiór budynku w kontekście polskiego prawa budowlanego to nic innego jak formalne zakończenie procesu budowy i uzyskanie niezbędnej zgody na jego użytkowanie. Jest to moment, w którym organ nadzoru budowlanego potwierdza, że obiekt został wybudowany zgodnie z projektem, przepisami oraz normami, i jest bezpieczny dla mieszkańców. Bez tej zgody, czyli bez dopełnienia wszystkich formalności, użytkowanie budynku jest traktowane jako nielegalne. Może to prowadzić do poważnych konsekwencji prawnych i finansowych, o których opowiem w dalszej części artykułu.

Zawiadomienie czy pozwolenie na użytkowanie? Sprawdź, która procedura dotyczy Ciebie

W Polsce istnieją dwie główne ścieżki formalnego zakończenia budowy, a wybór odpowiedniej zależy od rodzaju obiektu i specyfiki jego budowy. Jako ekspertka w dziedzinie prawa budowlanego, zawsze podkreślam, jak ważne jest prawidłowe określenie właściwej procedury.

Pierwsza ścieżka to zawiadomienie o zakończeniu budowy. Jest to najczęściej stosowana procedura dla większości domów jednorodzinnych, pod warunkiem że budowa przebiegła zgodnie z projektem budowlanym i nie dokonano w niej istotnych odstępstw. W tym przypadku, po złożeniu kompletu dokumentów do Powiatowego Inspektoratu Nadzoru Budowlanego (PINB), organ ma 14 dni na wniesienie ewentualnego sprzeciwu. Jeśli w tym czasie nie otrzymasz żadnej odpowiedzi, następuje tzw. "milcząca zgoda", co oznacza, że możesz legalnie rozpocząć użytkowanie budynku.

Druga ścieżka to wniosek o pozwolenie na użytkowanie. Ta procedura jest wymagana w bardziej złożonych przypadkach, takich jak:

  • budynki użyteczności publicznej lub budynki wielorodzinne,
  • gdy w trakcie budowy dokonano istotnych odstępstw od zatwierdzonego projektu budowlanego,
  • jeśli inwestor planuje przystąpić do użytkowania obiektu przed zakończeniem wszystkich robót (tzw. odbiór częściowy),
  • gdy taki obowiązek został nałożony w decyzji o pozwoleniu na budowę.

Kluczową różnicą między tymi procedurami jest to, że w przypadku pozwolenia na użytkowanie, PINB przeprowadza obowiązkową kontrolę na miejscu budowy, aby sprawdzić zgodność wykonania z projektem i przepisami. To sprawia, że proces jest bardziej sformalizowany i zazwyczaj dłuższy.

Konsekwencje finansowe i prawne zamieszkania "na dziko": Jakich kar unikać?

Użytkowanie budynku bez formalnego odbioru, czyli "na dziko", to poważne naruszenie prawa budowlanego, które wiąże się z dotkliwymi konsekwencjami finansowymi i prawnymi. Nadzór budowlany ma prawo nałożyć na inwestora wysokie kary pieniężne. Wysokość kary jest obliczana jako iloczyn stawki (która wynosi 500 zł), współczynnika kategorii obiektu oraz współczynnika wielkości obiektu. Co ważne, przy pierwszym wymierzeniu kary, kwota ta jest mnożona dziesięciokrotnie.

Dla przykładu, w przypadku domu jednorodzinnego, pierwsza kara za nielegalne użytkowanie może wynieść nawet 10 000 zł. Niestety, to nie koniec problemów. Kary te mogą być nakładane wielokrotnie, aż do momentu, gdy inwestor dopełni wszystkich formalności i zalegalizuje użytkowanie budynku. Poza karami finansowymi, użytkowanie bez odbioru może również skutkować problemami z ubezpieczeniem nieruchomości, a nawet utrudnić sprzedaż obiektu w przyszłości. Dlatego zawsze apeluję o to, by nie lekceważyć tych procedur i zadbać o legalne zakończenie budowy.

przykładowe dokumenty odbiór budynku

Niezbędne dokumenty do odbioru budynku: Twoja praktyczna checklista

Przejdźmy teraz do sedna, czyli do konkretnej listy dokumentów, które musisz skompletować. Poniższe dokumenty stanowią podstawę niezależnie od tego, czy zdecydujesz się na zawiadomienie o zakończeniu budowy, czy też będziesz składać wniosek o pozwolenie na użytkowanie. Przygotowanie ich z odpowiednim wyprzedzeniem to klucz do sprawnego procesu odbiorowego.

Dokumenty "startowe": Co musisz przygotować niezależnie od procedury?

Dziennik budowy: Jak prawidłowo zamknąć wersję papierową i elektroniczną (EDB)?

Niezbędne jest przedstawienie oryginału dziennika budowy. Musi on być prawidłowo zamknięty, co oznacza, że kierownik budowy powinien dokonać w nim ostatniego wpisu o zakończeniu wszystkich prac budowlanych. Od 2023 roku funkcjonuje również Elektroniczny Dziennik Budowy (EDB), który do końca 2029 roku jest opcjonalny. Jeśli korzystasz z tej nowoczesnej formy, wystarczy, że w dokumentach odbiorowych podasz jego numer. Pamiętaj, że dziennik budowy to kronika Twojej inwestycji, dlatego każdy wpis musi być czytelny i zgodny ze stanem faktycznym.

Oświadczenie kierownika budowy: Klucz do potwierdzenia zgodności z projektem

To jeden z najważniejszych dokumentów, który potwierdza, że budynek został wykonany zgodnie ze sztuką budowlaną. Oświadczenie kierownika budowy powinno zawierać potwierdzenie zgodności wykonania obiektu z projektem budowlanym, obowiązującymi przepisami oraz polskimi normami. Ponadto, kierownik budowy musi oświadczyć, że teren budowy oraz tereny przyległe zostały uporządkowane i doprowadzone do należytego stanu. To oświadczenie jest gwarancją dla urzędu, że prace zostały przeprowadzone profesjonalnie i bezpiecznie.

Projekt techniczny z naniesionymi zmianami: Kiedy zmiany są istotne, a kiedy nie?

Musisz przedstawić projekt techniczny, w którym ewentualne zmiany naniesione w trakcie budowy zostały uwzględnione. Warto wiedzieć, że prawo budowlane rozróżnia odstępstwa istotne i nieistotne. W przypadku nieistotnych odstępstw od projektu (np. zmiana lokalizacji okna bez wpływu na konstrukcję), wymagane są kopie rysunków z naniesionymi zmianami, które muszą być potwierdzone przez projektanta. Jeśli na budowie był ustanowiony inspektor nadzoru inwestorskiego, również on powinien potwierdzić te zmiany. Pamiętaj, że istotne odstępstwa wymagają znacznie bardziej skomplikowanej procedury, często zmiany pozwolenia na budowę.

Geodezyjna inwentaryzacja powykonawcza: Mapa, bez której nie ruszysz dalej

Geodezyjna inwentaryzacja powykonawcza to absolutna podstawa, bez której nie ma mowy o legalnym odbiorze budynku. To dokument, który weryfikuje faktyczne usytuowanie obiektu na działce.

Co dokładnie sprawdza geodeta i dlaczego ten dokument jest tak ważny?

Uprawniony geodeta ma za zadanie sporządzić mapę, która przedstawia rzeczywiste usytuowanie budynku oraz wszystkich przyłączy na działce. Jest to niezwykle ważny dokument, ponieważ potwierdza zgodność realizacji z projektem zagospodarowania terenu i projektem architektoniczno-budowlanym. Geodeta sprawdza, czy budynek stoi dokładnie tam, gdzie powinien, czy odległości od granic działki są zachowane, a także czy wszystkie media zostały podłączone w miejscach zgodnych z planem. Bez tej mapy urząd nie jest w stanie zweryfikować poprawności wykonania inwestycji.

Jakie elementy muszą znaleźć się na mapie powykonawczej (budynek, przyłącza, ogrodzenie)?

Na mapie geodezyjnej inwentaryzacji powykonawczej muszą znaleźć się następujące kluczowe elementy:

  • Rzeczywiste usytuowanie budynku na działce z dokładnymi wymiarami i odległościami od granic.
  • Lokalizacja wszystkich przyłączy do sieci (wodociągowych, kanalizacyjnych, elektroenergetycznych, gazowych), a także innych elementów infrastruktury technicznej, takich jak studnie czy szamba.

Warto również upewnić się, że mapa zawiera wszystkie inne elementy zagospodarowania terenu, które zostały zrealizowane zgodnie z projektem.

Protokoły, które gwarantują bezpieczeństwo: Jakie instalacje musisz sprawdzić?

Bezpieczeństwo użytkowania budynku to priorytet, dlatego protokoły badań i sprawdzeń instalacji wewnętrznych są absolutnie niezbędne. To one potwierdzają, że wszystkie systemy działają prawidłowo i nie stwarzają zagrożenia.

Protokół odbioru instalacji elektrycznej: Jakie pomiary są niezbędne i kto może je wykonać?

Musisz przedstawić protokół odbioru instalacji elektrycznej. Dokument ten powinien zawierać wyniki niezbędnych pomiarów, takich jak rezystancja izolacji przewodów, skuteczność ochrony przeciwporażeniowej, ciągłość przewodów ochronnych oraz rezystancja uziemienia. Pomiary te są kluczowe dla bezpieczeństwa. Protokół musi być sporządzony przez elektryka posiadającego odpowiednie uprawnienia, czyli świadectwo kwalifikacyjne SEP grupy G1, potwierdzające jego kompetencje do wykonywania prac kontrolno-pomiarowych.

Opinia kominiarska: Sprawdzenie przewodów wentylacyjnych, dymowych i spalinowych

Kolejnym ważnym dokumentem jest opinia kominiarska. Potwierdza ona prawidłowość podłączeń oraz drożność wszystkich przewodów kominowych dymowych (dla kotłów na paliwo stałe), spalinowych (dla kotłów gazowych czy olejowych) i wentylacyjnych. Niewłaściwie działająca wentylacja lub zatkane kominy mogą prowadzić do poważnych zagrożeń, w tym zatrucia tlenkiem węgla. Opinia musi być wykonana przez mistrza kominiarskiego, posiadającego odpowiednie uprawnienia.

Protokół szczelności instalacji gazowej: Obowiązek dla domów z gazem

Jeśli Twój budynek posiada instalację gazową, bezwzględnie musisz dostarczyć protokół szczelności instalacji gazowej. Dokument ten potwierdza, że cała instalacja jest szczelna i bezpieczna w użytkowaniu. Podobnie jak w przypadku instalacji elektrycznej, protokół musi być sporządzony przez osobę z odpowiednimi uprawnieniami, która jest w stanie profesjonalnie przeprowadzić próbę szczelności i ocenić stan techniczny instalacji.

Przyłącza i media: Dokumenty potwierdzające gotowość do użytkowania

Twój dom, aby był w pełni funkcjonalny, musi być podłączony do sieci mediów. Urząd potrzebuje potwierdzenia, że wszystkie przyłącza zostały wykonane prawidłowo i są gotowe do użytkowania.

Potwierdzenie odbioru przyłączy czy umowy z dostawcami? Co akceptuje urząd?

Do dokumentacji odbiorowej musisz dołączyć:

  • Potwierdzenie odbioru przyłącza wodociągowego od dostawcy wody.
  • Potwierdzenie odbioru przyłącza kanalizacyjnego od przedsiębiorstwa wodno-kanalizacyjnego.
  • Potwierdzenie odbioru przyłącza elektroenergetycznego od lokalnego operatora sieci energetycznej.
  • Potwierdzenie odbioru przyłącza gazowego (jeśli dotyczy) od dostawcy gazu.

W niektórych przypadkach urząd może również zaakceptować umowy z dostawcami mediów, które potwierdzają, że przyłącza zostały wykonane i są gotowe do świadczenia usług. Zawsze warto dopytać w lokalnym PINB, która forma jest preferowana.

Własna studnia lub szambo: Jakie dodatkowe atesty i badania są wymagane?

Jeśli Twój dom nie jest podłączony do miejskiej sieci wodociągowej lub kanalizacyjnej, a korzysta z własnych rozwiązań, musisz przedstawić dodatkowe dokumenty:

  • Atest higieniczny dla przydomowej oczyszczalni ścieków lub szamba, potwierdzający, że urządzenie spełnia normy sanitarne.
  • Wynik badania wody ze studni, jeśli dom ma własne ujęcie wody. Badanie to jest kluczowe, aby upewnić się, że woda jest zdatna do spożycia i użytku domowego.

Ostatnie, ale równie ważne załączniki

Poza wymienionymi wcześniej, istnieją jeszcze inne dokumenty, które mogą być wymagane przy odbiorze budynku. Ich brak, podobnie jak w przypadku pozostałych, może opóźnić cały proces.

Świadectwo charakterystyki energetycznej: Kiedy jest obowiązkowe?

Świadectwo charakterystyki energetycznej to dokument, który informuje o zapotrzebowaniu budynku na energię. Jest ono obowiązkowe dla większości nowych budynków, które są oddawane do użytkowania. Istnieje jednak jeden ważny wyjątek: świadectwo nie jest wymagane dla domów o powierzchni zabudowy do 70 m², budowanych na własne cele mieszkaniowe. W pozostałych przypadkach musisz je posiadać, aby dopełnić formalności odbiorowych.

Dodatkowe oświadczenia (np. o zagospodarowaniu terenu przyległego)

W zależności od specyfiki projektu i lokalnych wymagań, urząd może prosić o dodatkowe oświadczenia. Przykładem może być oświadczenie o zagospodarowaniu terenu budowy i terenów przyległych, jeśli nie jest ono integralną częścią oświadczenia kierownika budowy. Zawsze warto skontaktować się z lokalnym PINB, aby upewnić się, czy nie ma żadnych specyficznych wymagań dotyczących Twojej inwestycji.

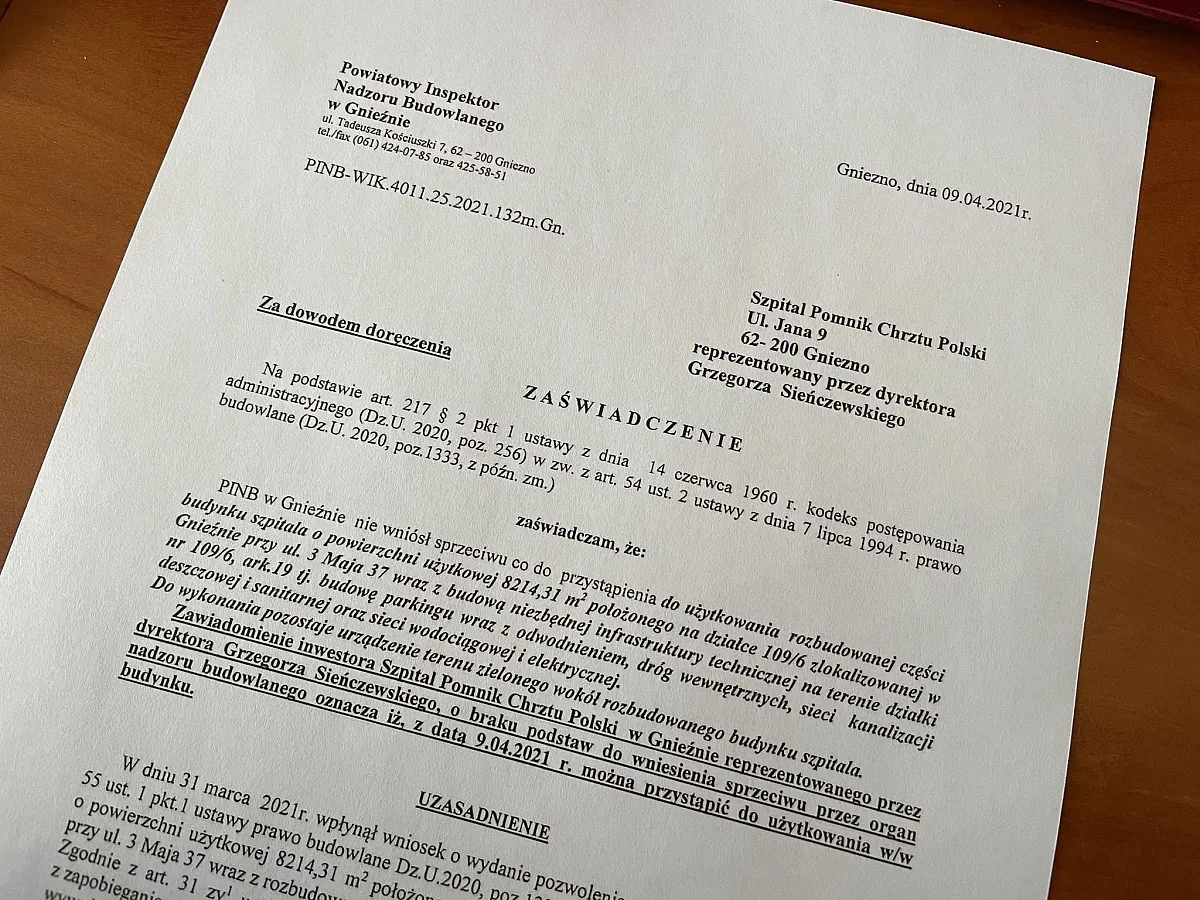

wniosek o pozwolenie na użytkowanie

Odbiór budynku krok po kroku: Jak złożyć dokumenty i uzyskać zgodę?

Skoro masz już skompletowane wszystkie dokumenty, czas na ostatni etap złożenie ich do odpowiedniego urzędu i uzyskanie zgody na użytkowanie. Niezależnie od wybranej ścieżki, proces ten wymaga precyzji i znajomości procedur.

Zawiadomienie o zakończeniu budowy: Jak działa zasada "milczącej zgody"?

Jeśli Twoja inwestycja kwalifikuje się do procedury zawiadomienia o zakończeniu budowy, musisz złożyć komplet dokumentów do Powiatowego Inspektoratu Nadzoru Budowlanego (PINB). Kluczową kwestią w tej ścieżce jest zasada "milczącej zgody".

Gdzie i jak złożyć komplet dokumentów (osobiście vs portal e-Budownictwo)?

Masz kilka opcji złożenia kompletu dokumentów:

  • Osobiście w siedzibie Powiatowego Inspektoratu Nadzoru Budowlanego (PINB) właściwego dla lokalizacji Twojej nieruchomości.
  • Za pośrednictwem poczty tradycyjnej, najlepiej listem poleconym z potwierdzeniem odbioru, co daje Ci dowód nadania.
  • Elektronicznie przez portal e-Budownictwo, co jest coraz popularniejszą i wygodniejszą formą, pozwalającą na załatwienie formalności bez wychodzenia z domu.

Ile czasu ma urząd na reakcję i co oznacza brak odpowiedzi?

Po złożeniu zawiadomienia, organ nadzoru budowlanego ma 14 dni na reakcję. W tym czasie PINB może wnieść sprzeciw, jeśli stwierdzi nieprawidłowości lub braki w dokumentacji. Jeśli jednak w ciągu tych 14 dni nie otrzymasz żadnej odpowiedzi ani sprzeciwu, jest to równoznaczne z tzw. "milczącą zgodą". Oznacza to, że możesz legalnie rozpocząć użytkowanie budynku. To bardzo wygodne rozwiązanie, które znacznie przyspiesza proces.

Wniosek o pozwolenie na użytkowanie: Jak przygotować się na kontrolę nadzoru?

Wniosek o pozwolenie na użytkowanie to bardziej złożona ścieżka, która często wiąże się z obowiązkową kontrolą ze strony nadzoru budowlanego. Przygotowanie się do niej jest kluczowe dla sprawnego przebiegu procesu.

Kiedy ta ścieżka jest obowiązkowa?

Procedura wniosku o pozwolenie na użytkowanie jest obowiązkowa w kilku przypadkach:

  • Gdy budynek jest obiektem użyteczności publicznej lub budynkiem wielorodzinnym.
  • W trakcie budowy dokonano istotnych odstępstw od projektu, które wymagały zmiany pozwolenia na budowę.
  • Inwestor planuje przystąpić do użytkowania obiektu przed zakończeniem wszystkich robót (tzw. odbiór częściowy).
  • Taki obowiązek został nałożony w decyzji o pozwoleniu na budowę.

Jak przebiega kontrola inspektora i co jest sprawdzane na placu budowy?

Po złożeniu wniosku o pozwolenie na użytkowanie, inspektor nadzoru budowlanego przeprowadza obowiązkową kontrolę na miejscu budowy. Podczas tej kontroli sprawdzana jest przede wszystkim zgodność wykonania obiektu z projektem budowlanym i warunkami pozwolenia na budowę. Inspektor weryfikuje również warunki bezpieczeństwa użytkowania, w tym stan techniczny instalacji, dostępność dróg ewakuacyjnych oraz ogólne bezpieczeństwo konstrukcji. Może również sprawdzić, czy teren budowy jest uporządkowany. Ważne jest, abyś był przygotowany na tę wizytę i miał wszystkie dokumenty pod ręką.

Oświadczenia od Straży Pożarnej i Sanepidu: Kiedy są wymagane i jak je uzyskać?

W przypadku wniosku o pozwolenie na użytkowanie, często wymagane są również oświadczenia o braku sprzeciwu ze strony Państwowej Straży Pożarnej i Państwowej Inspekcji Sanitarnej. Organy te oceniają zgodność obiektu z przepisami przeciwpożarowymi i sanitarnymi. Aby je uzyskać, musisz złożyć odrębne wnioski do właściwych jednostek PSP i Sanepidu, dołączając do nich odpowiednią dokumentację (np. projekt budowlany, protokoły instalacji). Dopiero po uzyskaniu tych pozytywnych oświadczeń możesz dołączyć je do wniosku o pozwolenie na użytkowanie w PINB.

Unikaj błędów przy odbiorze budynku: Najczęstsze pułapki i jak ich uniknąć

W mojej praktyce często widzę, jak inwestorzy wpadają w pułapki, które niepotrzebnie wydłużają i komplikują proces odbioru budynku. Chcę Ci pomóc ich uniknąć, dlatego przygotowałam listę najczęstszych błędów.

Niekompletna dokumentacja: Czego najczęściej brakuje inwestorom?

Najczęstszym problemem jest niekompletna dokumentacja. Inwestorzy często zapominają o protokołach badań instalacji (np. elektrycznej czy gazowej), aktualnej opinii kominiarskiej, czy też oświadczeniach kierownika budowy lub geodezyjnej inwentaryzacji powykonawczej. Nierzadko brakuje także potwierdzeń odbioru przyłączy mediów lub świadectwa charakterystyki energetycznej. Pamiętaj, że brak nawet jednego dokumentu może skutkować wezwaniem do uzupełnienia, co automatycznie opóźnia cały proces odbioru.

Błędy w oświadczeniach i protokołach: Na co zwrócić szczególną uwagę?

Poza brakiem dokumentów, często pojawiają się błędy w samych oświadczeniach i protokołach. Może to być nieprawidłowa data, brak podpisu, niewłaściwe uprawnienia osoby sporządzającej dokument, czy też niekompletne dane. Zawsze zwracaj szczególną uwagę na poprawność, kompletność i aktualność wszystkich danych zawartych w oświadczeniach (np. kierownika budowy) oraz protokołach (np. instalacji elektrycznej czy gazowej). Błędy formalne to prosta droga do wezwania do uzupełnienia braków, a tym samym do wydłużenia oczekiwania na zgodę na użytkowanie.

Niezgodność z projektem: Jak drobne zmiany mogą skomplikować cały proces?

Nawet z pozoru drobne, nieudokumentowane zmiany w projekcie mogą prowadzić do poważnych problemów podczas odbioru. Jeśli w trakcie budowy zmieniłeś np. lokalizację drzwi, okien, czy układ pomieszczeń w sposób odbiegający od zatwierdzonego projektu, a nie zgłosiłeś tego odpowiednio do projektanta i nadzoru, możesz mieć kłopoty. Podkreślam, że istotne odstępstwa od projektu bez odpowiedniej procedury legalizacyjnej mogą wymusić zmianę ścieżki odbioru na wniosek o pozwolenie na użytkowanie, a w skrajnych przypadkach nawet nakaz rozbiórki. Zawsze konsultuj wszelkie zmiany z projektantem i upewnij się, że są one odpowiednio naniesione w dokumentacji.

nadanie numeru porządkowego domu

Po odbiorze: Co musisz zrobić po uzyskaniu zgody na użytkowanie?

Gratulacje! Formalny odbiór budynku to duży sukces. Jednak po uzyskaniu zgody na użytkowanie, czeka Cię jeszcze kilka ważnych formalności, które pozwolą Ci w pełni cieszyć się nowym domem.

Nadanie numeru porządkowego: Jak i gdzie złożyć wniosek?

Po formalnym odbiorze budynku, kolejnym krokiem jest nadanie mu numeru porządkowego. Jest to niezbędne do dalszych formalności, takich jak zameldowanie czy odbieranie korespondencji. Wniosek o nadanie numeru porządkowego składa się w urzędzie gminy lub miasta, właściwym dla lokalizacji nieruchomości. Zazwyczaj wystarczy wypełnić prosty formularz i dołączyć kopię dokumentu potwierdzającego zgodę na użytkowanie budynku.

Podatek od nieruchomości: Kiedy powstaje nowy obowiązek?

Pamiętaj, że po formalnym odbiorze budynku i uzyskaniu zgody na użytkowanie, powstaje nowy obowiązek podatkowy podatek od nieruchomości. Musisz zgłosić ten fakt do urzędu gminy lub miasta, składając odpowiednią deklarację podatkową. Termin na złożenie deklaracji to zazwyczaj 14 dni od daty uzyskania pozwolenia na użytkowanie lub upływu terminu na wniesienie sprzeciwu w przypadku zawiadomienia. Niezwłoczne dopełnienie tej formalności pozwoli uniknąć ewentualnych zaległości.

Przeczytaj również: Dom letniskowy a mieszkalny: Różnice, podatki, meldunek Co wybrać?

Zameldowanie w nowym domu: Finalizacja przeprowadzki

Kiedy wszystkie formalności związane z odbiorem budynku są już za Tobą, a Twój dom ma nadany numer porządkowy, możesz wreszcie zameldować się w nowym miejscu. Jest to ostatni krok w procesie legalizacji i finalizacji przeprowadzki. Zameldowania możesz dokonać w urzędzie gminy lub miasta, a także online za pośrednictwem platformy ePUAP. To moment, w którym Twój nowy dom staje się w pełni Twoim legalnym miejscem zamieszkania.

Źródło:

[1]

https://rankomat.pl/nieruchomosci/odbior-domu

[2]

https://mubi.pl/poradniki/odbior-domu-po-zakonczeniu-budowy/

[3]

https://www.extradom.pl/porady/artykul-odbior-domu-jakie-formalnosci-sa-wymagane-przy-odbiorze-domu

FAQ - Najczęstsze pytania

Zawiadomienie dotyczy większości domów jednorodzinnych, gdzie po 14 dniach następuje milcząca zgoda. Pozwolenie jest wymagane dla obiektów publicznych, istotnych odstępstw od projektu lub gdy nałożono taki obowiązek, wiąże się z kontrolą nadzoru budowlanego.

Użytkowanie budynku bez odbioru jest nielegalne i grozi wysokimi karami finansowymi. Dla domu jednorodzinnego pierwsza kara może wynieść 10 000 zł, a kary mogą być nakładane wielokrotnie aż do legalizacji użytkowania.

Jest obowiązkowe dla większości nowych budynków. Wyjątek stanowią domy do 70 m² powierzchni zabudowy, budowane na własne cele mieszkaniowe, dla których świadectwo to nie jest wymagane.

Po odbiorze należy złożyć wniosek o nadanie numeru porządkowego w urzędzie gminy/miasta, zgłosić powstanie obowiązku podatku od nieruchomości oraz można dokonać zameldowania w nowym domu.

Tagi:

odbiór budynku jakie dokumenty
dokumenty do odbioru domu jednorodzinnego
jakie dokumenty do zakończenia budowy
checklista dokumentów do odbioru domu

Udostępnij artykuł

Autor Marianna Lewandowska
Marianna Lewandowska
Jestem Marianna Lewandowska, z pasją zajmuję się analizą rynku nieruchomości od ponad dziesięciu lat. Moje doświadczenie obejmuje szczegółowe badanie trendów rynkowych oraz ewolucji cen, co pozwala mi dostarczać rzetelne i aktualne informacje na temat sektora nieruchomości. Specjalizuję się w analizie danych dotyczących inwestycji oraz ocenie wartości nieruchomości, co daje mi możliwość dostarczania czytelnikom wiedzy o tym, jak podejmować świadome decyzje w tej dziedzinie. Moim celem jest uproszczenie skomplikowanych danych oraz obiektywna analiza, dzięki czemu staram się uczynić temat nieruchomości bardziej przystępnym dla każdego. Dążę do tego, aby moje publikacje były nie tylko informacyjne, ale również inspirujące, a także dostarczały wartościowych wskazówek dla osób zainteresowanych rynkiem nieruchomości. Wierzę, że rzetelne i dokładne informacje są kluczem do budowania zaufania i podejmowania właściwych decyzji inwestycyjnych.
